Ecoplanningtime Logiciel en gestion de projet

Élaborer le planning d'un projet et en assurer le suivi

La démarche pas à pas pour construire un planning complet avec Ecoplanningtime, du découpage initial jusqu'à l'actualisation en cours de chantier.

Un planning utile, c'est un planning qui se construit vite, qui se modifie facilement, et qui se met à jour sans tout refaire. Voici la démarche en quatre étapes avec Ecoplanningtime.

1. Analyser les données du projet

Avant tout, identifiez :

  • les phases du projet (vues par tous les intéressés) ;
  • les intervenants qui réaliseront les tâches d'exécution.

Ce découpage initial conditionne la suite — il définit les "bandes" qui structureront le planning.

2. Saisir les tâches

Saisissez la date de démarrage du projet et sa désignation, puis pour chaque tâche : son intitulé et sa durée. Pas besoin d'ordonner à ce stade.

3. Ordonner les tâches en deux temps

C'est là qu'Ecoplanningtime fait gagner du temps :

Étape 1 — Le squelette. Cochez toutes les tâches que vous savez consécutives, et liez-les entre elles d'un clic. Vous obtenez immédiatement un premier planning avec son chemin critique.

Étape 2 — Les détails. Incorporez les autres tâches entre leurs prédécesseurs et successeurs. Au fil de l'ordonnancement, le planning s'affine en temps réel.

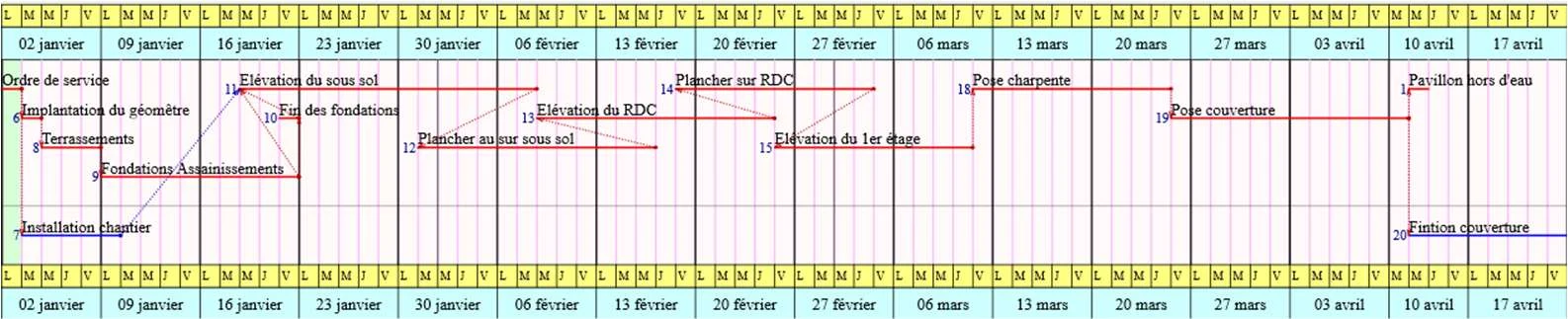

Planning ordonné d'un projet : succession des tâches (Implantation, Élévation sous-sol, Plancher RDC, Élévations étages, Pose charpente, Pose couverture, Finition couverture) avec leurs liens

4. Appliquer les critères

Pour des vues partielles ciblées, affectez à chaque tâche jusqu'à 4 critères : Phases, Intervenants, Tris, Ressources.

Exemple : en cochant un groupe de tâches puis en leur affectant le code I-02, vous obtenez instantanément le planning ventilé par intervenants.

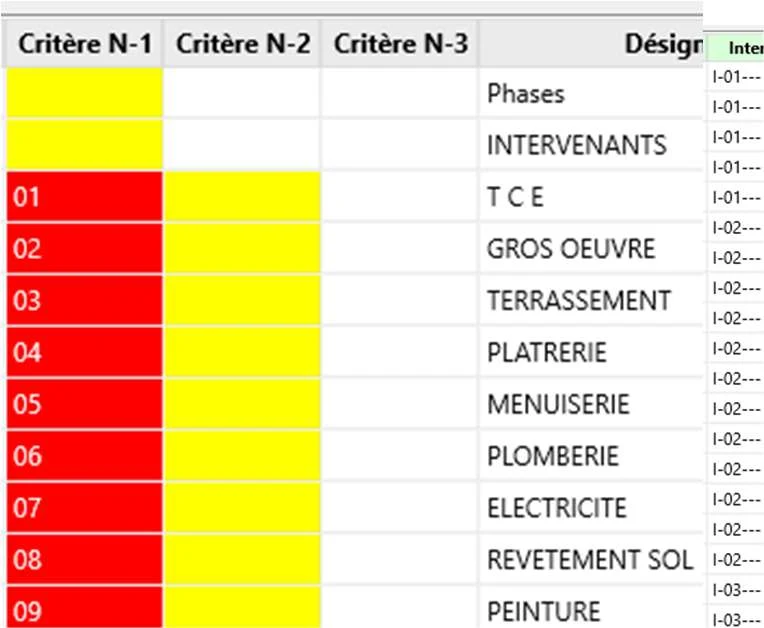

Tableau de création des critères Phases et Intervenants avec leurs sous-niveaux N-1, N-2, N-3 : codes 01 à 09 pour les intervenants (TCE, Gros œuvre, Terrassement, Plâtrerie, Menuiserie, Plomberie, Électricité, Revêtement sol, Peinture)

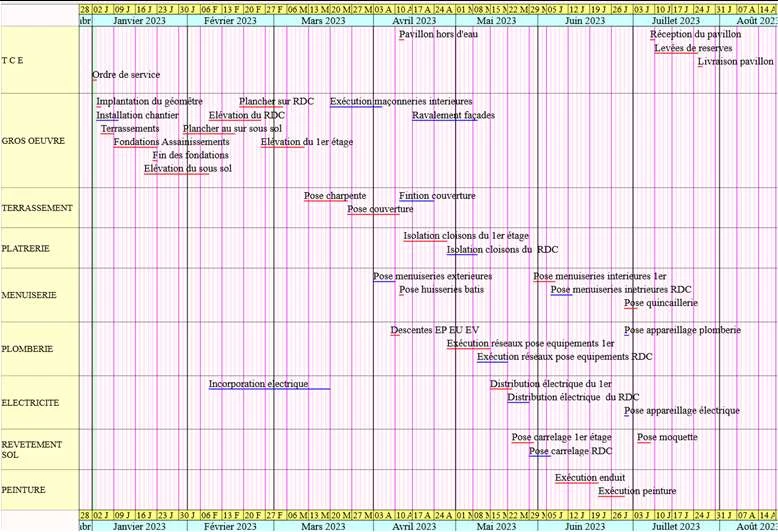

Planning ventilé par intervenants — chaque corps de métier (TCE, GROS ŒUVRE, TERRASSEMENT, PLÂTRERIE, MENUISERIE, PLOMBERIE, ÉLECTRICITÉ, REVÊTEMENT SOL, PEINTURE) avec ses interventions sur la durée du projet

L'actualisation en cours d'exécution

C'est la fonctionnalité qui change tout sur le terrain. Pour mettre à jour le planning :

  • Saisissez uniquement la durée restante des tâches en cours d'exécution.
  • Ecoplanningtime calcule immédiatement les conséquences : décalages, retards reportés sur les tâches suivantes, dérive globale du projet.
  • Aucune correction manuelle à faire — les contraintes d'avancement d'une tâche actualisée priment sur l'ordonnancement prévisionnel.

Si nécessaire, vous pouvez recaler le planning sur de nouveaux objectifs ou imputer les retards aux tâches des intervenants concernés.

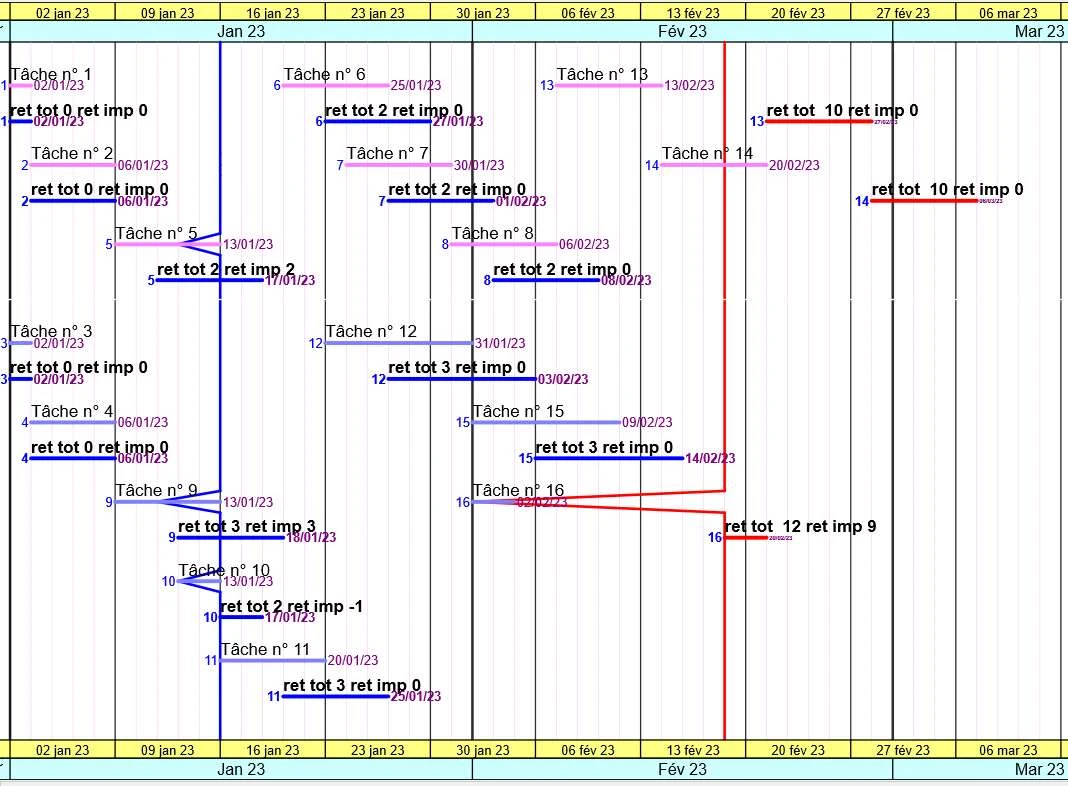

Écran d'actualisation : chaque tâche affiche son retard total (ret tot) et son retard imputé (ret imp), avec les liens prévisionnels (gris) et réels (couleur) sur le Gantt

En résumé

Un planning Ecoplanningtime se construit en une demi-journée, s'ordonne avec deux clics par groupe de tâches, et s'actualise à la volée pendant le chantier. C'est exactement ce que vous attendez d'un outil de gestion de projet — pas une usine à gaz qui demande plus de temps à maintenir qu'à exploiter.

Tags

planning ordonnancement suivi actualisation
