Pour les entreprises qui réalisent plusieurs projets de même type (maison individuelle, rénovation type, petit chantier récurrent…), refaire le planning à zéro pour chaque nouveau projet est une perte de temps. Ecoplanningtime propose une démarche par modèle, à la fois rapide et propre.
Deux bénéfices immédiats
À partir d'un modèle simulable, vos utilisateurs sont facilités sur :
- L'élaboration du planning d'un nouveau projet et son suivi.
- La centralisation des données identiques des ressources sur tous les projets.
La démarche en 5 étapes
1. Créer le modèle
Saisissez la date type du projet et la désignation des tâches. Pour chaque tâche : désignation + durée. Pas besoin d'ordre à ce stade.

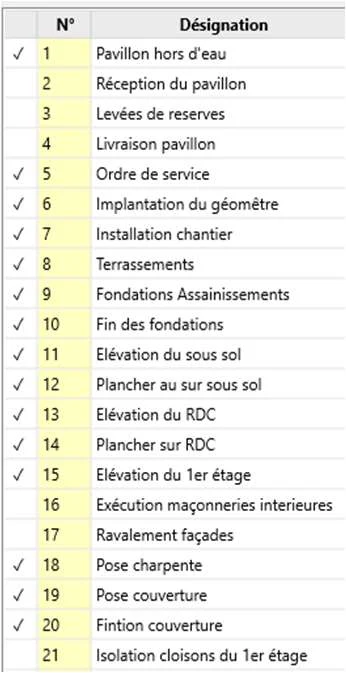

Exemple pour un pavillon :
- Pavillon hors d'eau
- Réception du pavillon
- Levée des réserves
- Livraison pavillon
- Ordre de service
- Implantation du géomètre
- Installation chantier
- Terrassements
- Fondations Assainissements
- Élévation du sous-sol
- Plancher sur sous-sol
- Élévation du RDC
- Plancher sur RDC
- Élévation du 1er étage
- Maçonneries intérieures
- Ravalement façades
- Pose charpente
- Pose couverture
- Finition couverture
- Isolation cloisons du 1er étage
- … etc.

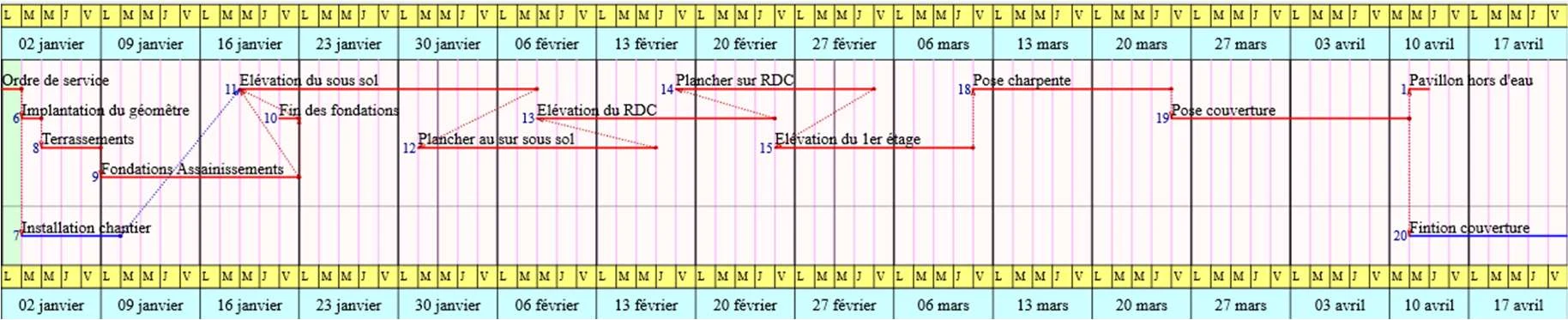

2. Ordonner les tâches (démarche en 2 temps)
Étape A — Le squelette. Cochez toutes les tâches que vous savez consécutives, liez-les d'un clic. Premier planning immédiat avec chemin critique.
Étape B — Les ramifications. Incorporez les autres tâches entre leurs prédécesseurs et successeurs.

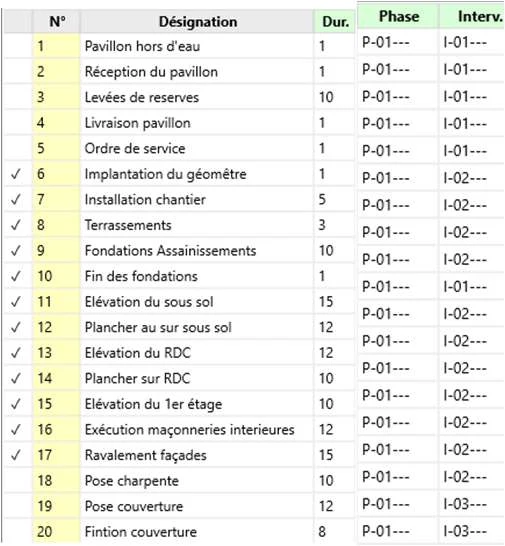

3. Définir les critères de sélection
Pour ce type de projet, utilisez les critères Phases et Intervenants :
Phases (P) :
- P-01 : Projet 1
- P-02 : Projet 2
- P-03 : Projet 3
Intervenants (I) :
- I-01 : TCE (Tous Corps d'État)
- I-02 : Gros œuvre
- I-03 : Terrassement
- I-04 : Plâtrerie
- I-05 : Menuiserie
- I-06 : Plomberie
- I-07 : Électricité
- I-08 : Revêtement sol
Ces codes sont valables pour tous les projets recopiés à partir du modèle.

4. Recopier le modèle pour chaque nouveau projet
À chaque nouveau projet :
- Recopiez le modèle.
- Affectez aux tâches le code Phase correspondant (P-02 pour le 2e projet, P-03 pour le 3e…).
- Les codes Intervenants restent les mêmes — c'est l'intérêt du modèle.
Vous obtenez un planning d'un nouveau projet en quelques minutes, complet, ordonné, prêt à être suivi.

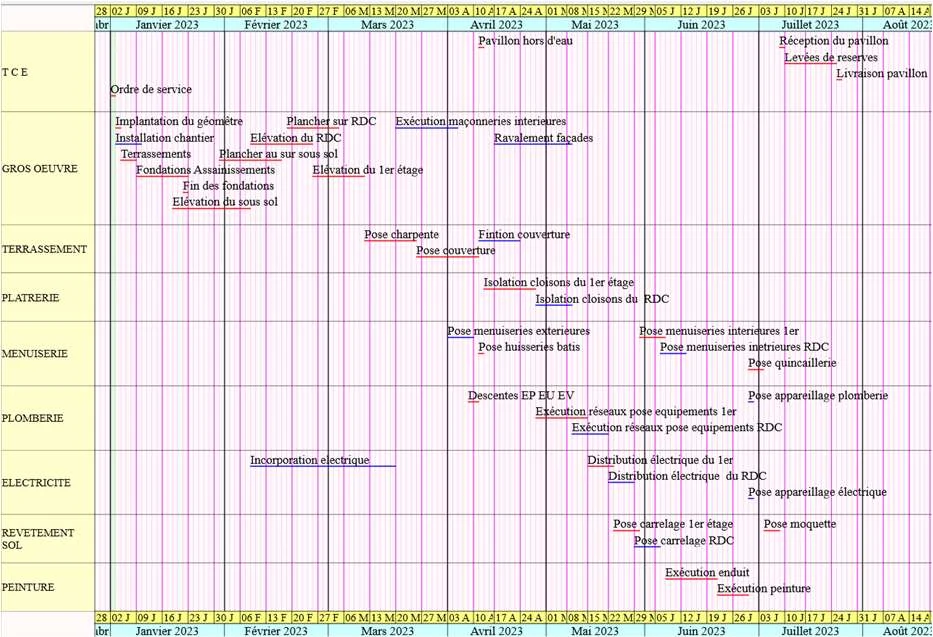

5. Centraliser pour optimiser
Avec la solution Centralisation, vous pouvez regrouper sur un même planning les tâches identiques de plusieurs projets.
Exemple : "Tous les terrassements à venir sur les 8 projets en cours" → planning unique pour planifier votre équipe terrassement sur les 6 prochaines semaines.

C'est ce qui facilite la programmation de nouveaux projets : vous voyez immédiatement où sont vos creux et vos pics de charge.
L'intérêt opérationnel
- Démarrage rapide d'un nouveau projet (recopie + affectation = 10 min).
- Cohérence entre projets (même structure, mêmes codes).
- Vision consolidée des ressources sur l'ensemble du portefeuille.
C'est la solution pour les entreprises dont la valeur ajoutée n'est pas dans la création de planning unique, mais dans l'exécution fiable et répétée.
