Responsables : maîtriser les contraintes d'une décision

Avant d'engager une décision importante, visualisez son déroulement complet : démarches en amont + phases d'exécution en aval. Et ajustez en fonction de la date cible.

Une décision importante ne se prend pas dans l'urgence. Elle se prépare — et son déroulement complet doit être visualisable avant l'engagement, pas découvert au fur et à mesure.

Quatre questions à se poser avant toute décision

  • Quoi faire ?
  • Comment le faire ?
  • Dans quel délai ?
  • Quelles sont les conséquences positives et négatives ?

Le coût d'un projet dépend directement de comment il est réalisé et dans quel délai. Les deux variables sont indissociables.

La méthode Ecoplanningtime pour préparer une décision

L'objectif : permettre au responsable d'obtenir le planning complet du déroulement, en deux temps :

  1. Les démarches en amont de la décision (études, consultations, analyses)
  2. Les phases d'exécution en aval (réalisation de l'objet de la décision)

Étape 1 — Créer un modèle vierge centré sur la tâche "Décision"

←──── Démarches en amont ────  TÂCHE DÉCISION  ──── Phases en aval ────→

Selon l'importance du projet, créez un certain nombre de tâches de démarche (en amont) et de phases d'exécution (en aval), structurées autour d'une tâche centrale "Décision".

Modèle vierge structuré autour de la tâche DECISION centrale : à gauche les démarches en amont (DECISION-amont 1 à 9), à droite les phases en aval (DECISION 1 à 6)

Étape 2 — Saisir les démarches en amont (en remontant dans le temps)

Saisissez la désignation et la durée de chaque démarche, en partant de la décision et en remontant :

  • Démarche 1 (juste avant la décision) : diffusion notes
  • Démarche 2 : séances d'accord
  • Démarche 3 : choix d'études
  • Démarche 4 : examen des conséquences
  • … etc.

À tout moment, vous pouvez modifier ou supprimer une démarche non nécessaire — le planning se recalcule immédiatement.

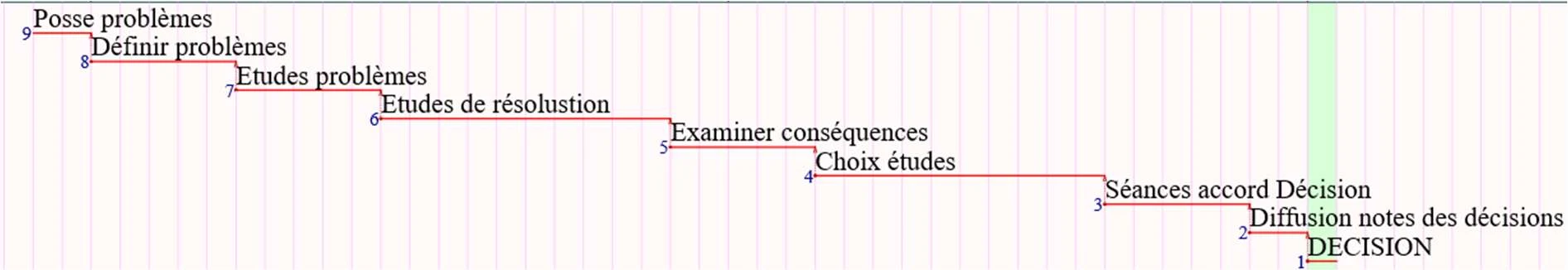

Cascade des démarches en amont saisies en remontant dans le temps : Pose problèmes → Définir problèmes → Études problèmes → Études de résolution → Examiner conséquences → Choix études → Séances accord → Diffusion notes → DECISION

Étape 3 — Saisir les phases d'exécution en aval

De la même façon, saisissez les phases d'exécution :

  • Étude projet
  • Consultations
  • Exécution de l'objet
  • Réception

Le planning du déroulement complet apparaît automatiquement.

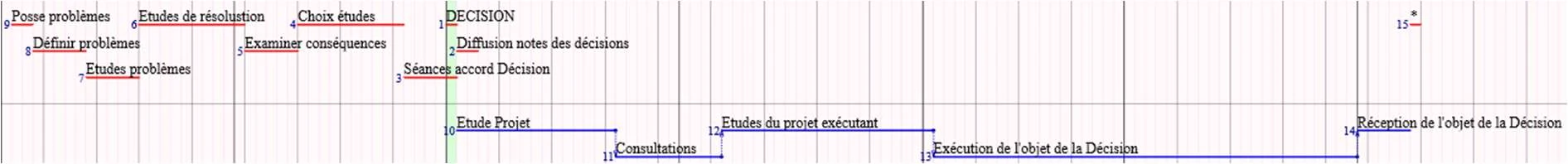

Planning complet du processus de décision : démarches en amont (Pose problèmes, Études, Choix études, Séances accord) → DECISION centrale → phases d'exécution en aval (Étude Projet, Consultations, Études du projet exécutant, Exécution, Réception)

Visualiser pour décider

À ce stade, vous obtenez un planning unique qui couvre tout le déroulement — du début des démarches préparatoires à la livraison finale. En fonction de la date de décision souhaitée, vous savez :

  • À quelle date il faut commencer les démarches préalables.
  • À quelle date le projet pourra être terminé.

Cette visualisation, établie rapidement à partir d'hypothèses de ratios, facilite et fiabilise la prise de décision.

La tâche "Décision" : un pivot mobile

C'est le cœur de la méthode. La tâche "Décision" est liée à la fois aux démarches amont et aux phases aval. Conséquence : si vous décalez cette tâche dans le temps :

  • Les démarches préparatoires se décalent du même nombre de jours.
  • Les phases d'exécution aussi.

Vous pouvez ainsi tester plusieurs scénarios en deux clics : "Et si on décide en mars plutôt qu'en juin ?"

Pendant l'exécution

Le responsable désigné dispose maintenant d'une vision complète :

  • toutes les démarches à prendre en amont,
  • toutes les phases d'exécution à réaliser,
  • l'objet précis de la décision.

Pour toute modification de durée (démarche ou phase), les conséquences sont immédiatement visibles. Une solution simple permet aussi de visualiser les décalages entre prévisionnel et réel.

Un outil qui permet la délégation

Avec une méthode claire et un logiciel convivial, le responsable peut déléguer la préparation et le suivi en toute confiance — sans perdre la maîtrise du déroulement.

C'est l'un des grands intérêts d'Ecoplanningtime : structurer la pensée pour que la décision puisse être déléguée, sans perdre la maîtrise.
