Sur un projet de réhabilitation, le découpage logement par logement et étage par étage transforme un grand projet en une multiplication de petits projets coordonnés. Ecoplanningtime apporte la structure pour piloter sans s'y perdre.
Le défi
- Plusieurs étages, plusieurs logements par étage.
- Plusieurs corps de métier (plomberie, carrelage, fenêtres, cloisons, électricité, menuiseries, peinture, réception).
- Parfois plusieurs équipes en parallèle (logements pairs vs impairs).
- Besoin de vues différentes selon l'interlocuteur (chef de chantier, intervenant, client final).
La démarche en 4 étapes

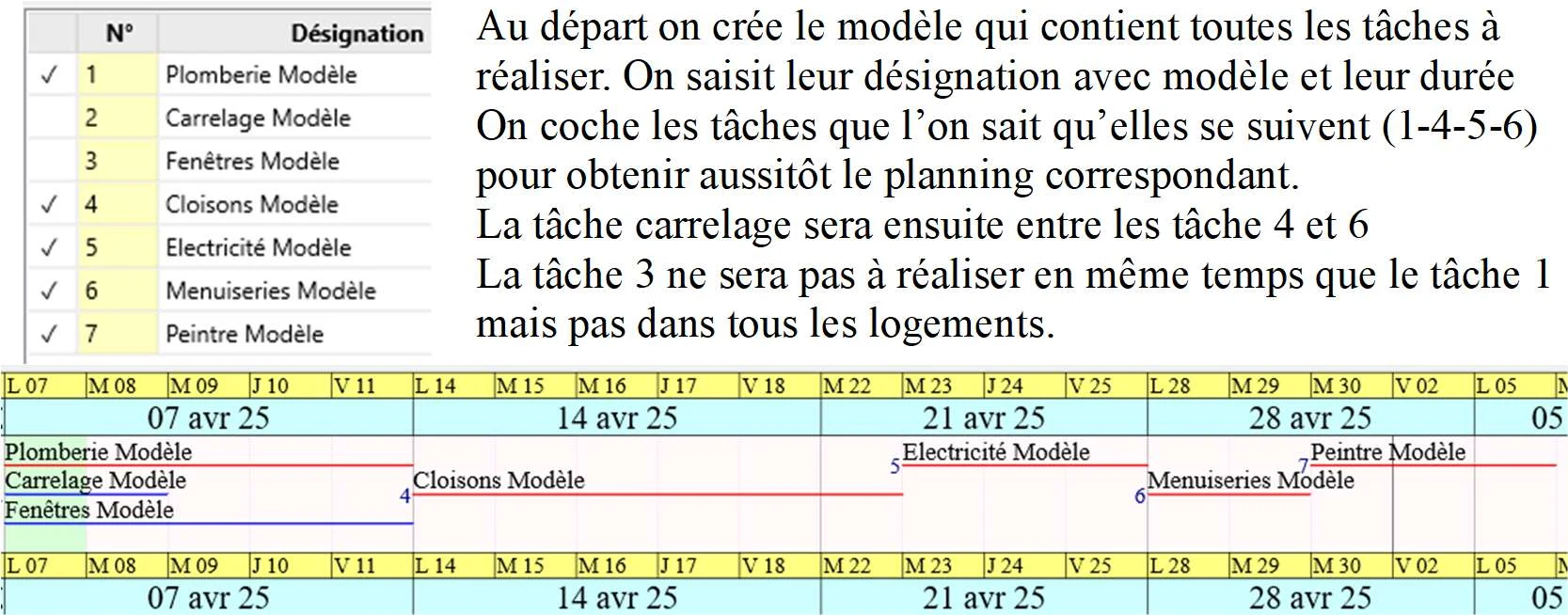

1. Créer un modèle de tâches
Saisissez une fois les tâches types d'une réhabilitation, avec leur désignation et leur durée :
- Plomberie
- Carrelage
- Fenêtres
- Cloisons
- Électricité
- Menuiseries
- Peinture
- Réception
Cochez les tâches qui se suivent systématiquement (ex. 1 → 4 → 5 → 6) pour obtenir immédiatement le planning de base.

2. Affiner avec des règles métier
- La tâche Carrelage s'intercale entre Cloisons (4) et Menuiseries (6).
- La tâche Fenêtres (3) ne peut pas être réalisée en même temps que la Plomberie (1) dans le même logement (mais sans contrainte entre logements différents).
3. Utiliser les critères pour structurer

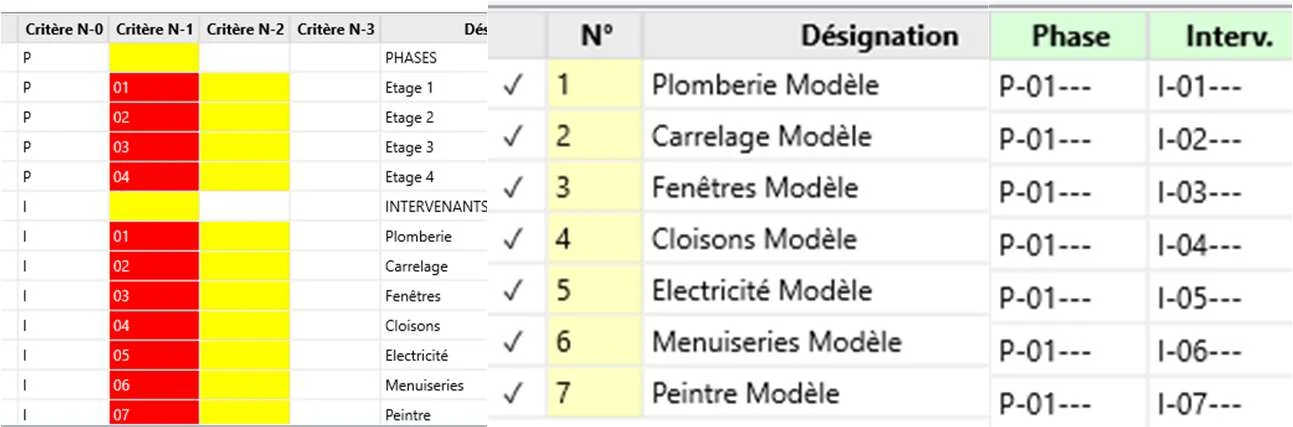

Ecoplanningtime permet d'affecter 4 critères par tâche. Pour une réhab, deux suffisent :
- Phase : à quel étage / quel logement appartient la tâche (P-01, P-02, …)
- Intervenant : quel corps de métier (I-01 plombier, I-02 carreleur, …)
Création des critères : cliquez à l'intersection ligne Phases / colonne Critère N-1, insérez les codes du modèle. Pour affecter : cochez les tâches concernées, choisissez le code.

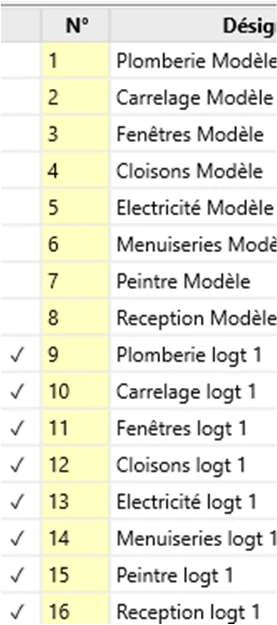

4. Recopier le modèle pour chaque logement
Cochez les tâches du modèle, recopiez-les → vous obtenez les tâches du logement n°1. Affectez-leur le code Phase P-01 (étage 1), gardez les mêmes intervenants. Répétez pour chaque logement.

Le cas du multi-équipes
Sur un projet de 4 logements par étage sur 4 étages (16 logements), vous pouvez piloter deux équipes en parallèle :
- Équipe A : tous les logements impairs
- Équipe B : tous les logements pairs
Chaque équipe a son intervenant principal pour chaque corps de métier. Ecoplanningtime gère sans difficulté ce parallélisme.

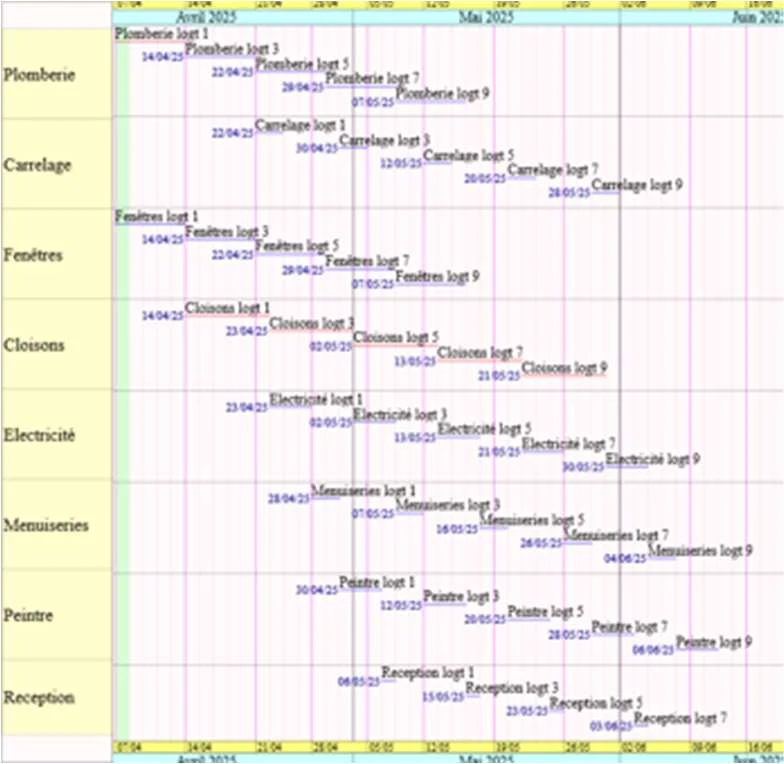

Les vues qui font la différence

C'est là que les sélections deviennent vraiment puissantes :
- Planning des seuls logements impairs des 2 premiers étages → vue chef d'équipe A.
- Planning de toutes les tâches de plomberie sur l'ensemble du chantier → vue plombier.
- Planning d'un logement précis → fiche client à remettre lors de la réception.
- Planning des tâches en retard → vue conducteur de travaux pour le point hebdomadaire.
Toutes ces vues sont générées en quelques clics depuis le même planning maître. Pas de double saisie, pas de risque d'incohérence.
En résumé
Ecoplanningtime ne transforme pas une réhab en projet trivial — mais il enlève la complexité de la coordination multi-équipes / multi-logements. Le chef de chantier garde la vision globale, chaque intervenant a sa vue dédiée, et les ajustements en cours de chantier prennent une minute, pas une après-midi.
